冲刺!“能储一号”又一生动实践:中国能建山东泰安350MW压气储能项目建设加快推进中

发布时间:2025-07-01 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg3Nzc0NDAzMQ==&mid=2247512920&idx=2&sn=7f20ef19ad61fefbfb080847cdf98dc7&chksm=cf1ca9a8f86b20be2ed4cfa62901a7f 关键词:压气储能项目,中国能建,储能项目,

位于泰山脚下的中国能建“能储一号”代表性工程——中能建山东泰安350MW压气储能示范项目已进入调试阶段,正全力冲刺今年年底满负荷并网发电目标。

作为世界上在建的最大单机功率的盐穴型压缩空气储能项目,也是中国能建在压缩空气领域第一个商业项目,该项目由中国能建数科集团主体投资建设,主要建设一台单机功率350MW的盐穴型压缩空气储能电站项目,设计储能充电8小时,释能发电4小时,年发电量可达4.6亿度。项目计划2025年底完成满负荷并网发电。该项目也是继中国能建数科集团投资建设的“能储一号”湖北应城项目成功投运后的迭代升级。项目成功入选2023年山东省新型储能示范项目、2024年山东省重大项目和山东省2024年新旧动能转换重大攻关项目,同时项目所参与编制的《深部特殊空间探测与利用关键技术及示范》课题已列入国家重大科技专项。

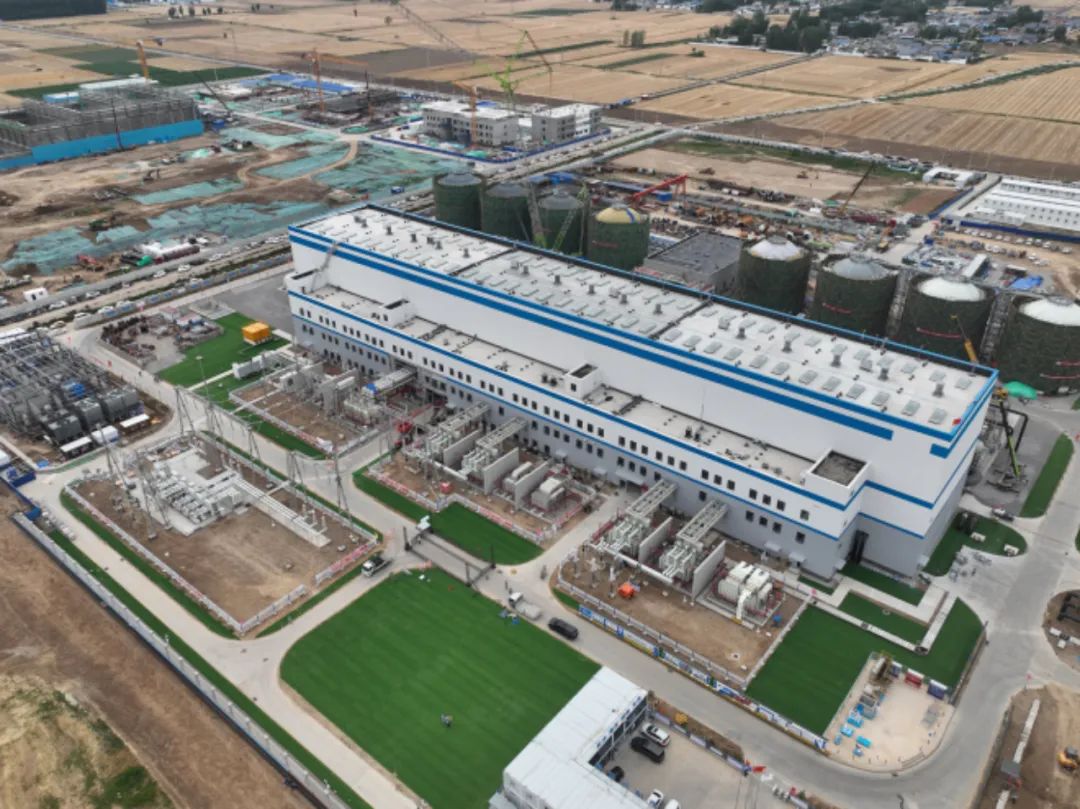

项目自2024年5月28日开工来,已完成主厂房、水务区建筑等主要建筑施工,完成发电机安装、储热罐施工、10KV受电等工作,正在进行透平机、压缩机、换热器等安装工作,近日完成地下工程钻井工程,已进入调试阶段,并于6月底完成化水制水和透平机扣盖前的自检工作,后续即将开始循环水系统、压缩空气系统试运及注气排卤等工作,为年底完成满负荷并网发电全力冲刺。在地下工程建设中,面对复杂多夹层、偏溶盐穴等,建设团队充分发挥优势,首创“刮渣+破岩+声呐测腔”三步走工艺,六口注采井全部精准入腔,也为项目加快推进奠定了基础。

工程建设中,项目管理团队严格落实中国能建项目管理新体系要求,着重以“项目管理十化”提升项目建设。开展工厂化预制,换热器管道采用工厂化配置,提高了工艺质量和加快施工进度。

在安全管理上,严格落实集团“十二个到位”、加强项目工程穿透式管理,深化网格化管理,把安全管理措施和技术措施落实到作业面。质量管理以创优为主线,积极贯彻“一次成优”理念,严格落实集团“首件样板制”“三检制”“举牌验收制”。项目QHSE管理始终处于可控在控状态。

项目建成投产后,将极大提高区域电网供电可靠性,为山东省构建新型电力系统和泰安市打造千万千瓦级储能基地注入强劲动力,有力助推“双碳”目标的实现,为国内压气储能产业创新发展贡献“数科方案”。






资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg3Nzc0NDAzMQ==&mid=2247512920&idx=2&sn=7f20ef19ad61fefbfb080847cdf98dc7&chksm=cf1ca9a8f86b20be2ed4cfa62901a7f

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:四川:积极支持攀枝花市钒电池储能电站并网调用
下一篇:暂无
