当前位置: 主页 > 国内资讯 > 风电

民权公司10万千瓦风电项目首并机位混塔“首环”吊装成功

发布时间:2025-08-14 人气: 来源: 关键词:

8月10日,民权公司10万千瓦风电项目建设现场传来捷报——首并M09机位混塔“首环”吊装顺利完成。

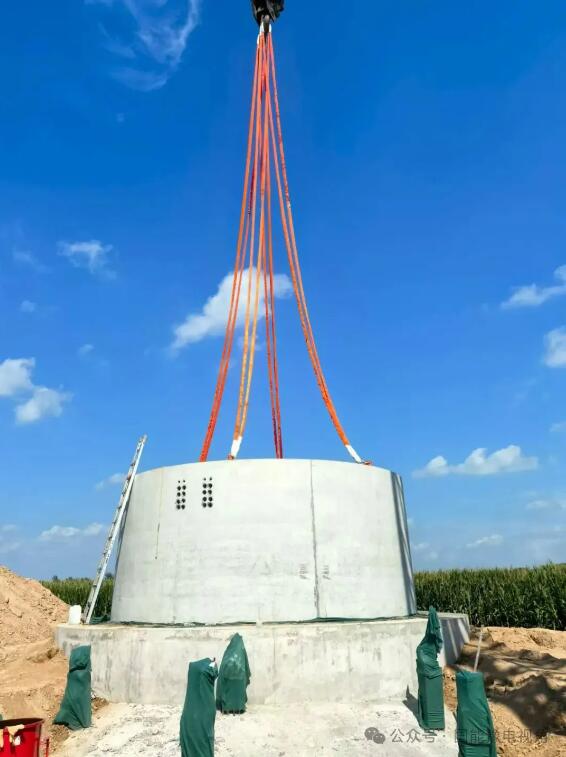

此次吊装的首环混塔,共由2个环片拼接而成,高度3.64米,底部直径8.25米,重量64.8吨。该机位塔筒共有混凝土塔筒31环,过渡环1环,钢塔2节,总高度160米,预计8月底完成吊装工作。为保证吊装过程的质量和安全,吊装前严格落实安全技术交底与培训,彻底清理结合面并精确调平基础,确保混凝土强度及灌浆料性能达标;吊装中严格执行施工方案,全程监控塔筒垂直度与结构稳定性;每个关键工序均留存影像资料,确保过程可追溯,保障了毫米级精准就位与全程作业安全。

该项目安装15台单机容量为6.7兆瓦风电机组,新建1座110千伏升压站,预计11月完成全容量并网发电。并网后,每年可提供清洁能源24715.38千瓦时,相当于节约标准煤7.41万吨。


资讯来源:

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:第十三师新星市2025年市场化并网新能源项目公示
下一篇:暂无
