7月24日,随着发电机组陆续进入安装调试阶段,由中国能建葛洲坝三峡建设公司建设运行的叶巴滩水电站2号砂石系统完成历史使命,圆满拆除。

叶巴滩水电站2号砂石加工系统于2021年正式投用,以每小时580吨的成品骨料生产能力,为进水塔浇筑、隧洞衬砌等核心工程提供优质骨料,累计供应骨料超300万吨,为工程建设提供了强有力的物资供应保障。

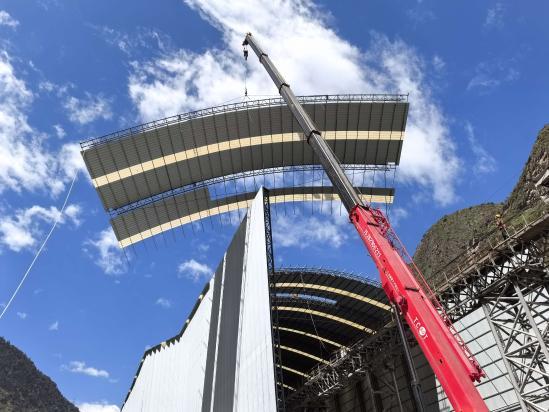

2号砂石系统总占地面积4万平方米,包含破碎设备、筛分设备、输送皮带机、高低压配电等20余个主要功能区域,各类钢结构构件总重逾800吨。设备安装运维工程处严格遵循“安全第一、高效有序”原则,提前制定专项方案,对设备拆解、构件运输、场地清理等环节实施全程精准管控,历时35天完成全部拆除任务,较计划提前5天。拆除过程中,面对高原缺氧、天气多变、大型构件吊装难度大等多重挑战,工程处采用“模块化拆解+阶梯式运输”的方式,通过精准测算和规范操作,实现了高效率、零事故拆除施工和转运。

作为金沙江上游的重点能源工程,叶巴滩水电站肩负着优化区域能源结构、保障电力供应的重要使命。目前,叶巴滩水电站引水发电系统工程主厂房6台机组已完成发电机层混凝土浇筑,全面进入机电安装阶段,预计2025年底实现首批机组投产发电。(武正芳)
