150MW/300MWh!江苏盐城清能万帮储能项目施工建设冲刺倒计时

发布时间:2025-06-06 人气: 来源:<a href="https://mp.weixin.qq.com/s/NCS9yXSQ42Hw5Mgwrc7xTw" target="_blank">盐城国投集团</a> 关键词:储能电站,盐城国投集团,磷酸铁锂储能技术,

近期

清能万帮盐城经开区

150MW/300MWh

储能电站项目现场

一片忙碌

各参建单位

铆足干劲、抢抓工期

全力以赴推进项目建设

全产业链协同推进项目建设

作为江苏省重点储能项目,清能万帮储能电站采用非步入式液冷磷酸铁锂储能技术,规划安装36套储能单元,建成后将为区域电网提供调峰调频、应急备用等关键支撑。

为实现6月30日全容量并网目标,各参建单位正以“倒计时”姿态有序推进工作:

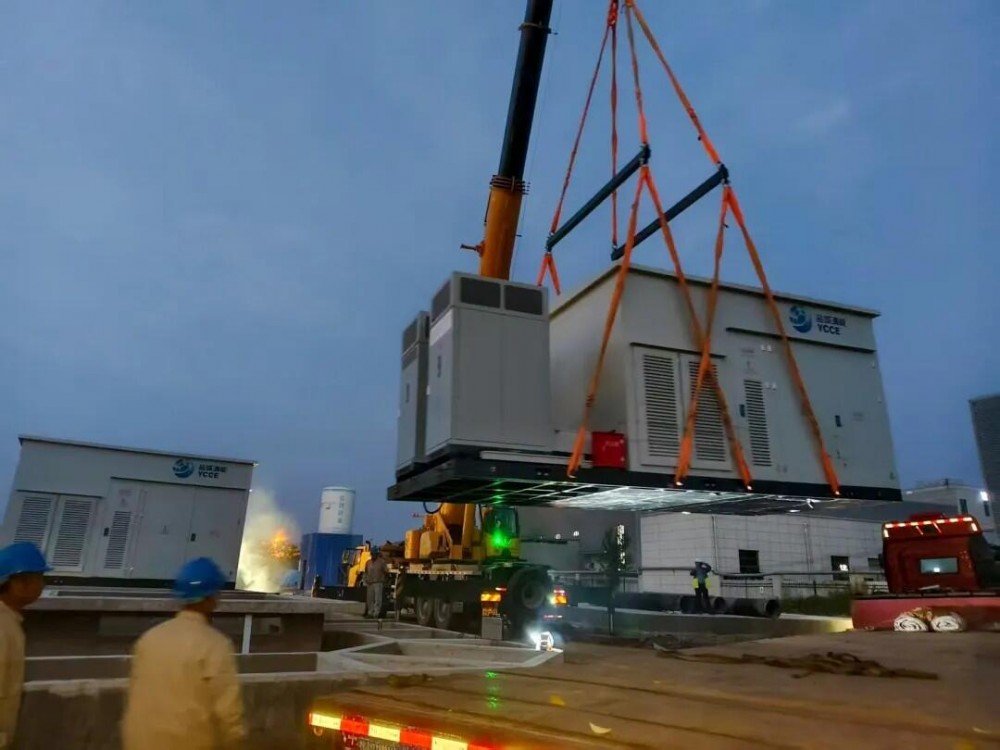

土建电气施工加速:升压区主变及GIS设备基础已全部完成,储能区72台电池舱与36台PCS舱就位,35kV电缆敷设进入冲刺阶段。土建单位康泰工程安装公司克服设备运输障碍,于5月30日前交付电缆过路管道,保障后续电气施工顺利进行。

设备安装调试并进:设备调试单位国电南瑞公司供货的二次设备舱、蓄电池舱等核心设备陆续到位,总包单位江苏怡宁能源公司团队同步开展直流电缆敷设与设备接线,设计单位盐城电力设计院驻场团队实时优化二次系统方案,确保设备联调精准高效。

多方合力攻克难题:针对电缆清册交付滞后导致的采购缺口,清能公司联合总包单位、设计单位、供货方连夜协调厂家加急排产,保障关键物资供应;同时,对侧220kV映照变保护装置安装调试工作同步推进,确保并网线路畅通。

节日坚守助力项目攻坚

据项目负责人介绍,端午假期期间,每天有数十名建设者在岗,采取轮班作业方式施工。为抢抓工期,各参建单位组建“党员突击队”,在电池舱吊装、电缆敷设等关键环节发挥带头作用。高温下,建设者们坚守在升压站设备调试、储能区消防系统安装等一线岗位。一位现场施工人员表示,能为新能源项目建设贡献力量,感到很有意义。

全力冲刺保障项目投运

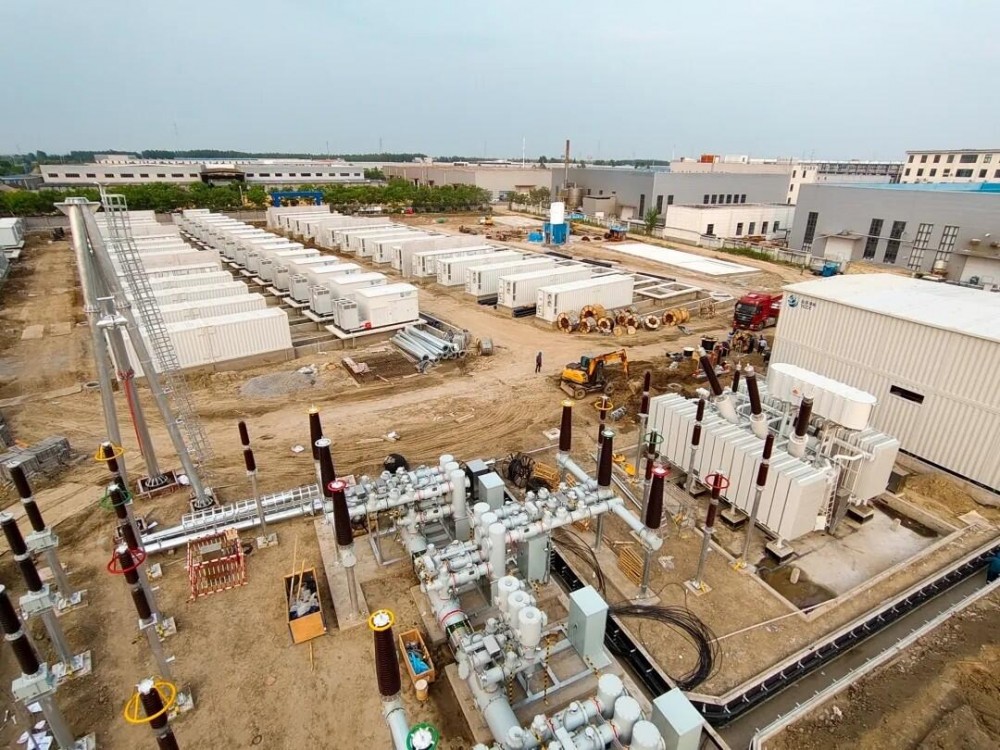

目前,项目已完成储能区基础施工、设备就位及70%电缆敷设,全站调试计划已启动。清能公司相关负责人表示,将统筹各参建单位的优质资源,压实节点责任,加快完成系统侧改造,优化储能单元调试流程,同步开展电池舱性能测试与升压站设备联动试验,确保项目全系统高质量按时投运,助力盐城新能源产业发展。


资讯来源:<a href="https://mp.weixin.qq.com/s/NCS9yXSQ42Hw5Mgwrc7xTw" target="_blank">盐城国投集团</a>
