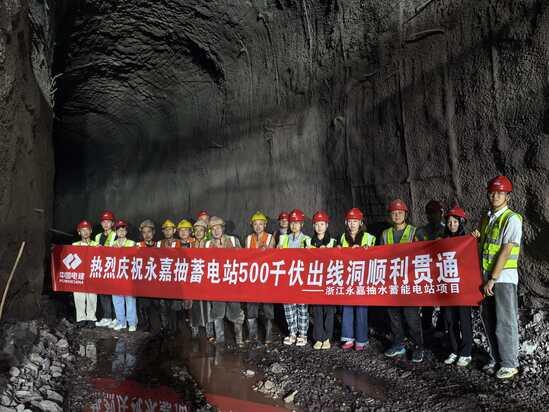

永嘉抽水蓄能电站500千伏出线洞贯通

发布时间:2025-09-28 人气: 来源:水电五局 关键词:抽水蓄能电站,新能源产业,中国电建,

9月24日,永嘉抽水蓄能电站500千伏出线洞贯通,为后续电站500千伏高压电缆的敷设与送电通道的形成奠定了坚实基础,标志着电站地下厂房系统与外界电网的连接“咽喉”工程取得决定性胜利。

500千伏出线洞作为电站电能输出的核心通道,承担着机组发电后电力安全稳定外送的关键任务,总长1181米,采用全断面开挖,为保障施工质量与安全,项目严格遵循“短进尺、弱爆破、多循环、强支护、密布周边孔、小药卷间隔装药”的施工原则,有效确保了周边光面爆破效果,最大限度减少对保留岩体的破坏。

面对出线洞洞身较长、开挖断面小、底部狭窄导致出渣车辆无法在洞内调头等施工难点,永嘉项目科学筹划、精心组织,每隔200米设置避车洞,显著提升了洞内出渣效率。

此外,项目多措并举,全面提升施工协同效率。在主变洞施工期间,同步推进出线洞尾段100米开挖支护及中低压电缆洞施工;同时,结合下库大坝的施工进度,开关站开挖料需用于大坝填筑,但大坝当时尚未进入填筑阶段,导致出线洞无法满足及时进洞条件,为此,项目部及时与设计、监理及总包协调,通过增设7号施工支洞,有效加快出线洞整体施工进度,为后续洞室衬砌及电缆敷设创造了有利条件。
