当前位置: 主页 > 国内资讯 > 储能

广东梅州抽水蓄能电站二期8号机组首次并网成功

发布时间:2025-10-10 人气: 来源:南网储能 关键词:南网储能,抽水蓄能电站,新型电力系统,

10月3日,随着并网开关合闸,南网储能公司梅州抽水蓄能电站二期工程8号机组一次并网成功。至此,电站二期工程4台30万千瓦机组全部通过并网大考,为2025年底前全面建成240万千瓦规模抽蓄电站奠定坚实基础。

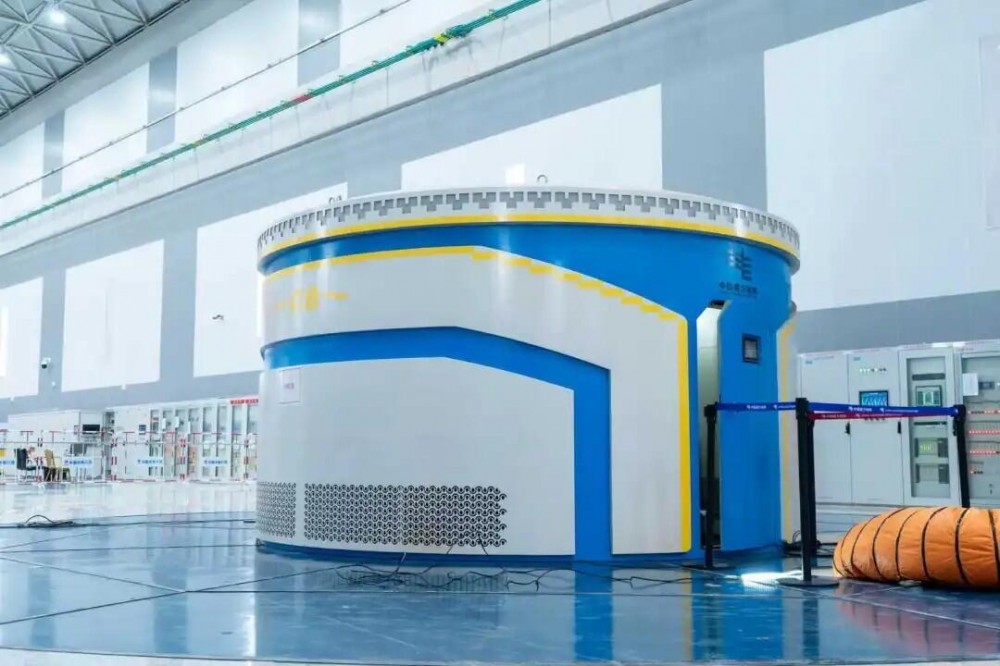

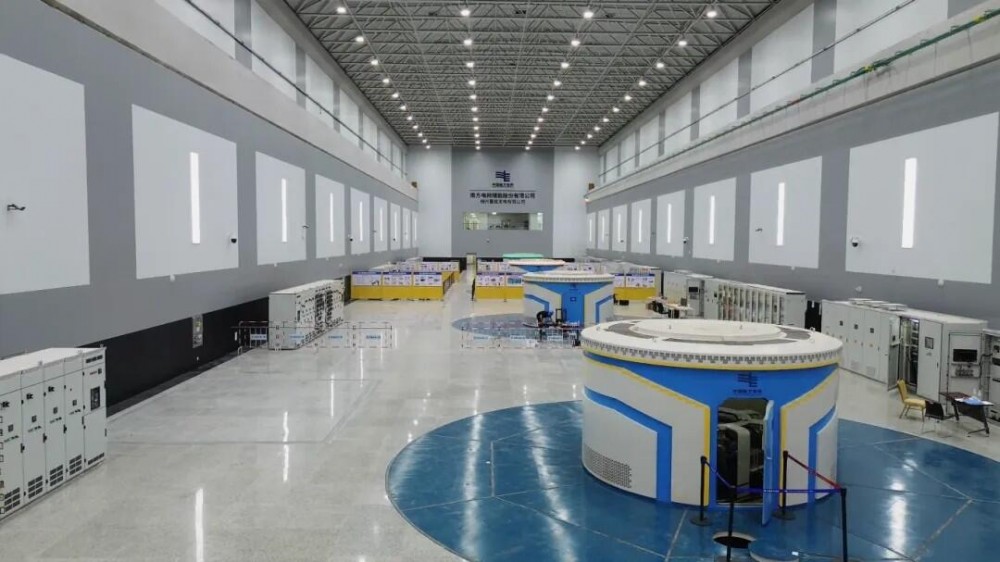

此次启动的8号机组是梅蓄二期工程最后一台机组。该机组“中国造”成色十足,监控、励磁、调速器、继电保护等系统芯片级自动化元件(包含继电器、接触器、PLC、断路器、交换机、压力变送器、传感器)以及机组各部导轴承油泵、冷却器、技术供水泵、电机、过滤器、电磁阀、水力量测系统仪表阀门等所有元器件全部采用国产化,从核心部件到智能控制全链条均为国产制造,填补了国内抽蓄机组“芯片级”自主可控空白。

8号机组10月3日发电工况一次启动,7日并网一次成功,期间相继完成热稳定、过速、升流、升压、假同期等全部试验,振动、摆度、瓦温等关键指标优于国标精品值,达到国内领先水平。

梅蓄电站联合各参建单位总结运用一期“最短工期”经验,实行“清单化、表格化、责任化”管理,将交叉作业压缩30%,调试工期再次优化,实现“速度、质量、安全”三位一体。各参建单位大力协同,精诚合作,在制造工艺提升、作业顺序调整、技术难题突破和经验总结运用等方面充分沟通、共同作业,有效加强了机电安装和调试。

梅蓄二期工程进入调试以来,始终保持优质高效的工作推进节奏。8月26日,首台机组投产并同步实现“投产即入市”;10月2日,第二台机组投产,助力粤港澳大湾区抽水蓄能在运规模突破1000万千瓦大关。

梅蓄二期现场调试指挥部将把安全和质量放在第一位,确保年底前实现全部商业运行。


资讯来源:南网储能

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:远信储能与波兰企业签订超5GWh储能项目 共筑中东欧储能新生
下一篇:暂无
