石岛湾扩建一期工程1号核岛钢衬里筒体模块吊装全面收官

发布时间:2025-09-08 人气: 来源: 关键词:

9月7日12时58分,石岛湾扩建一期工程1号机组反应堆厂房钢衬里模块六(筒体七八层)顺利吊装到位,标志着1号机组钢衬里筒体模块吊装工作全部完成,为下一步开展钢衬里筒体九层施工、穹顶吊装等工作奠定了坚实基础。

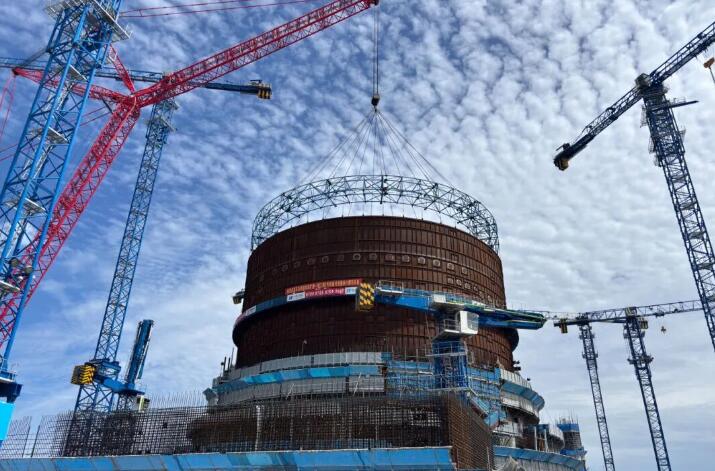

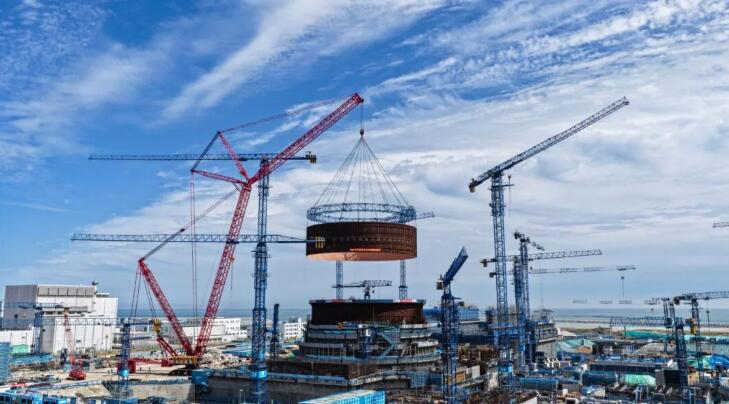

反应堆厂房钢衬里整体划分为六个模块,其中模块六由筒体七层+筒体八层组成,吊装重总重量约为226.1吨。吊装前,工程建设团队多次组织设备检查和探伤检测,明确吊装流程和关键控制点,严格排查起重机行走路线,全力保障作业环境安全可靠,确保吊装过程安全平稳可控。本次吊装使用2000吨履带吊,经过起钩、回转、行走、变幅等一系列精准动作,安全、顺利地吊装到位,共历时2小时22分。

本次吊装作业圆满成功,不仅彰显了工程建设团队施工组织与技术策划的成熟实力,更是全体参建人员攻坚克难、团结协作的硬核成果。自扩建一期工程开工以来,工程建设团队始终坚守“安全第一、质量第一”原则,围绕钢衬里施工全流程构建闭环管控体系,通过开展项目调研、专家咨询、技术研讨等措施,从钢衬里加工预制、现场拼装及焊接、模块吊装等全流程进行技术改进及管理提升,强化拼接接口对齐度、焊接应力等关键节点的实时管控,确保每道工序符合安全质量要求。

下一步,工程建设团队将持续优化工作组织模式,以精细化管理落实各项要求,全力保障扩建工程安全高质量建设。
